長春項目緊緊圍繞污水處理系統“一廠一策”提質增效的考核目標,3個月工期內完成單個工程60多公里清淤檢測、30多公里紫外光固化修復、1200平方米的水泥砂漿噴涂以及1000余環的局部樹脂固化,高效解決城市防洪內澇、消除黑臭水體。

施工背景

吉林省長春市南部片區在雨季時經常出現污水外溢、水體黑臭現象。主要是由于主城區內污水管線內存在合流水、地下水及河水滲入等情況,導致污水管線滿負荷運行,從而導致污水處理廠超負荷運行,造成污水廠污水溢流進入水體形成黑臭。同時雨污管道混接導致污水處理廠進水濃度降低進而使得污水處理效能降低。
此外,南部片區排水管網建設年代久遠,部分管線運維不當等原因,導致部分檢查井丟失,管網老化破損,存在破裂、變形、腐蝕、錯口、起伏、脫節、支管暗接、異物穿入、滲漏等結構性缺陷,管網內淤積嚴重,嚴重影響排水管網的正常運行。
綜上所述,急需采取綜合治理措施,完善城市基礎建設,消除黑臭水體,提高污水處理廠進水水質,增強污水處理廠處理效能。

建設方案

在充分了解長春項目內容和需求之后,金迪集團對癥下藥、正本清源,提出“清、檢、修”一體化綜合治理模式。

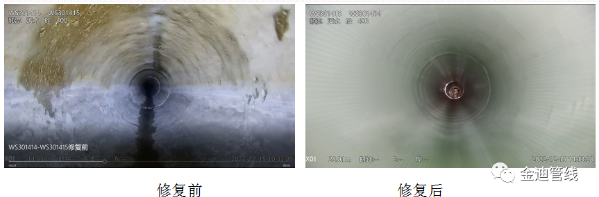

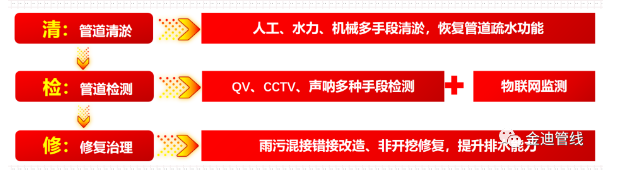

通過清理管道內的淤泥、樹根,恢復管道的疏水能力,并通過QVCCTV、聲吶等多種技術手段查明管道內存在缺陷類型、嚴重程度、缺陷數量以及導致缺陷形成的因素。由此計算管段的修復指數,為后續修復工藝的選擇提供技術參考。最后通過采用紫外光固化、砂漿噴涂、局部樹脂固化等多種修復工藝,針對不同缺陷類型對癥下藥,修復管道的結構和功能。

疑難問題

1、低溫天氣下施工作業難題

長春項目建設后期進入到1112月份,氣溫降至零下,白天作業時間變短,工期和作業難度所面臨的挑戰加劇。且待修復的管段中還存在幾段DN1000以上的大管徑,極大地影響清淤、修復的工作效率。現場施工人員集思廣益,結合低溫天氣下的工況條件及時調整對策:

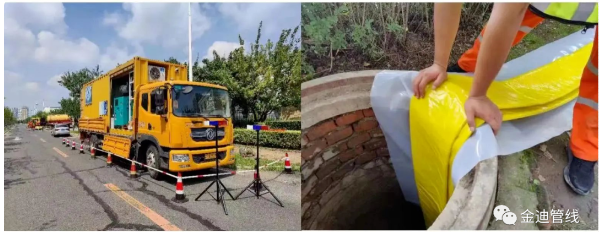

  • 在清淤時灌注熱水,防止設備受凍,保障沖洗、吸污效果;

  • 注意儲料倉庫保溫,使內襯軟管儲存溫度在5~25℃,保持軟管柔軟、可折疊;

  • 加強對檢測、修復設備的功能檢查;

  • 適當提高空壓機的充氣壓力,內襯軟管撐起過程要循序漸進,一方面使軟管回暖,另一方面保證軟管充分膨脹;

  • 適當降低紫外光燈的巡航速度,確保內襯軟管完全固化。
2、綜合型大項目保障工作效率難題

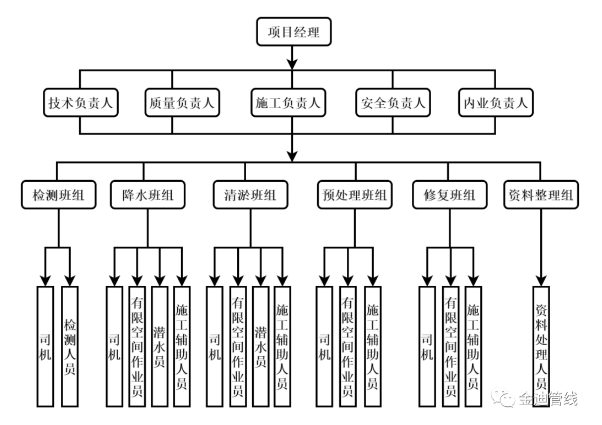

長春項目涵蓋排水管線修補測、管道清淤檢測、非開挖修復設計及施工,屬于綜合型大項目,具有工作量大、工期緊、內外業及材料供應銜接關系緊密的特點。為保障項目有序高效推進,建立健全項目上的施工組織架構,增加預處理班組,從管理層到施工作業班組,責任細分,各司其職。

對于內業的管理落實四步工作:

  • 細化項目階段,區分過程資料與成果資料,督促各個階段資料高效輸出;

  • 外業發生的情況及時收集,及時反饋,及時整改,所有資料保證當天發生,當天整理;

  • 定期對階段性內業工作加以整改、核查,保證資料齊全,內容準確;

  • 建立項目歸檔目錄,整理好的項目實時上傳歸檔,缺失項及時自查。
3、與外部單位的協同合作難題
除了過硬的施工與管理能力,與監理、設計、審計單位的協同合作能力也是保障長春項目有序高效推進的關鍵。金迪通過豐富的大項目實施經驗,積極配合監理工程師對施工全過程進行監督檢查,為其實施監理工作提供必要的方便條件;通過對現場工況專業的評估及設計經驗,配合設計單位完成非開挖修復設計工作;通過對施工過程的監督,提高工程質量,減少結算誤差,及時歸檔技術經濟資料,為順利通過審計機關的審計創造條件。

建設效果

長春項目緊緊圍繞污水處理系統“一廠一策”提質增效的考核目標,3個月工期內完成單個工程60多公里清淤檢測、30多公里紫外光固化修復、1200平方米的水泥砂漿噴涂以及1000余環的局部樹脂固化,高效解決城市防洪內澇、消除黑臭水體。項目建成后為減少污水處理廠溢流流量及減少污水處理廠運行壓力提供條件,為強化城市排水系統功能提供保障,從根本促進生態文明建設,改善城市生態環境,打造全國城鎮排水管網病害治理樣板工程。

經驗總結

類似長春項目等大型綜合類項目的順利實施,其根本就是要求作業團隊具有過硬的綜合實施能力,健全的管理體系以及全維度的服務能力。金迪在管線行業深耕31年,精心打造地下管線技術服務產業鏈,一直從用戶最根本的需求出發,不斷為用戶提供污水提質增效、管網隱患治理、排水管網運維、智慧排水平臺等一系列綜合解決方案,而金迪正是用一個個可靠的項目打響業界口碑,做穩“金迪”品質,成為地地道道的“地下管線守護者”。

2023中國(上海)國際管網展覽會火熱報名中!

參展報名方式
 1  電話報名
     聯系管網展項目組:
     15243333473(同微信)
 2  微信報名

掃碼在線預定展位
