黃孝河大型排水箱涵修復
項目地址:武漢市
施工時間:2022年2月-4月
修復對象:排水箱涵
修復工藝:水泥砂漿噴涂修復+聚氨酯高壓注漿止漏
修復材料:井衛I型、TR100型注漿

一、項目基本概況

箱涵位置圖

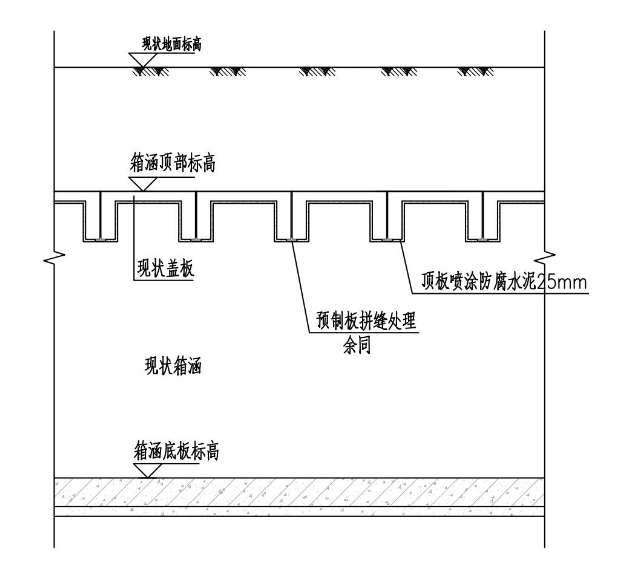

箱涵頂板剖面圖

黃孝河機場河流域綜合治理一期工程是武漢市“三湖三河”水環境治理工程的重要組成部分。2020年8月,工程正式啟動,目標是提升城市行洪排澇能力、提升水環境質量。主要工程包括骨干管涵及河道清淤、提質增效管涵非開挖修復等。暗涵建設于20 世紀 80 年代,經過 30 余年的運行,暗涵內出現了較多缺陷,為徹底修復暗涵內部缺陷,武漢市水務局啟動了黃孝河暗涵全線修復。其中,清淤及缺陷修復管網總長64.2公里,包括黃孝河箱涵5.3公里、機場河箱涵8公里。

位置:本次工程內容為黃孝河暗涵水泥砂漿噴涂修復,具體起于青年路與黃孝西路交叉口,經建設大道與黃孝河路,終止于明渠起端。

修復工程量:本次暗涵修復內容主要包括滲漏修復及防腐修復。滲漏修復主要采用注漿止水的方式,滲漏修復主要包括橫向拼縫止漏、縱向拼縫止漏、蓋板與墻體之間的結合縫注漿密實。主要工程量滲漏修復總長度為 39253m,蓋板防腐修復在滲漏修復完成后進行,主要采用噴涂 25mm 防腐水泥砂漿+3mm 高分子材料噴涂防腐修復工藝,工程量約為 92000 ㎡。

二、施工流程

01

箱涵蓋板表面沖洗拉毛處理

施工內容:箱涵頂板高壓水槍沖洗(不小于35MPa),清理去除混凝土劣質層,腐蝕層2-3毫米;局部表面鑿毛,直至露出有效結構層;

技術要求:表面高壓沖洗后應達到,原來的腐蝕層混凝土劣質層完全清除干凈,新的防腐水泥砂漿噴涂后要有足夠的粘合力。28天后檢測拉拔測試應>1.0Mpa。

清洗前后對比

02

蓋板拼縫堵漏止水處理

施工內容:鉆孔、開槽、(貫穿滲水縫需用聚氨酯遇水發泡材料臨時環氧材料注漿、止水膨脹膠條封縫;

技術要求:處理完成后,24小時后觀察是否滲漏。

注漿止漏及效果

03

防腐水泥噴涂施工

施工內容:噴涂總厚度為 25mm,厚度誤差控制<10%

工藝特點:

1.整個修復過程安全快速可靠,無需開挖修復;

2.施工時間短,一般檢查井1小時內可完成修復;

3.修復后的井壁結構連續;

4.材料具有超高強度,耐磨,硬化后不透水;

5.特殊設備體積小,安裝、轉移方便;

6.無機防腐灰漿耐酸耐腐蝕,微裂紋能自動修復。

水泥砂漿噴涂與噴涂后效果

三、施工驗收
工作內容:噴涂7天后,現場切割試塊,做拉拔檢測

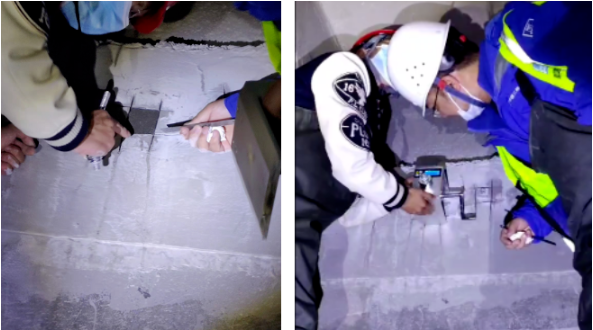

現場取樣

四、修復完工

      通過對全線箱涵的修復,阻斷了外來水、地下水、雨水進入排水箱涵,污水不再外滲,污水COD濃度顯著提升;
      通過對全線箱涵的修復,修復了箱涵的結構性缺陷,延長了箱涵的使用壽命。
